代建制下大型工程項目設備管理模式探究

發布日期:2016-11-16    來源:《上海設備管理》      點擊數:27509

       目前,工程項目建設普遍采用項目法管理,《建設工程項目管理規范》(GB/T 503326-2006)指出,工程項目管理是運用系統理論和方法,對建設工程項目進行的計劃、組織、指揮、協調和控制等專業化活動,通過項目策劃和控制使項目成本、進度和質量目標得以實現。政府投資的非經營性建設項目往往是一個復雜艱巨的系統工程,傳統自管型的工程管理方式存在著“投資、建設、管理、使用”四位一體,導致資源浪費嚴重、管理質量難以提高等諸多弊端。2004年7月,國務院下發《關于投資體制改革的決定》,提出此類項目推行代建制,該模式是將工程項目由建設單位委托專門機構管理,其優點有:保證工程質量、加快建設周期、提高投資效益。

      設備管理是建設工程項目管理中的一個重要組成部分,本文提出一種代建制下工程項目的通用設備管理模式,適用于設備安裝完成后,系統調試、驗收直至移交業主或物業公司階段,并將此模式用于某高校大型基建項目中,作為該設備管理模式的一個典型應用案例,項目運行結果表明其實施效果較好。
       一、代建制下的工程項目管理

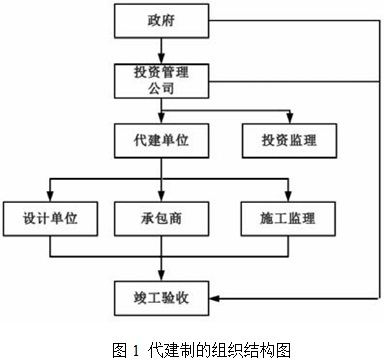

      項目代建制最早起源于美國的建設經理制(CM制),目前已被國外多數發達國家所采用,是國際上政府投資非經營項目建設的一種主要方式。上世紀90年代以來,項目“代建制”逐步引入我國,各地開展了積極的探索實踐。代建制,是政府通過招標方式選擇專業化項目管理單位,負責項目的投資管理和建設組織實施工作,項目建成后交付使用單位(業主)的制度。代建期間,按照合同約定代行項目建設的職責。典型的代建制組織結構如圖1所示,政府委托投資管理公司(業主)通過招標方式確立代建單位與投資監理公司,代建單位通過招標確立:設計單位負責設計工作,承包商(總包)負責工程施工及其進度、質量等工作,由施工監理進行工程監督與質量控制,最終由政府或投資管理公司進行工程竣工后的驗收工作。

      代建制實施后,政府投資實現了專業化的相對集中管理,投資效益提高,工程進度和質量得以保證,抑制了“三超”(超投資、超規模、超標準)痼疾。
      二、一種代建制下的通用工程項目設備管理模式
      設備管理是以設備為研究對象,追求設備綜合效率與壽命周期費用的經濟性,運用各種技術、經濟和組織措施,對設備從規劃、設計、制造、購置、安裝、使用、維修、技術改造、更新直至報廢的整個設備壽命周期進行全過程的管理。在建設工程項目管理中,設備管理是除了建筑施工管理之外的另一個重要組成部分,而設備安裝調試質量的好壞將直接影響到項目竣工驗收交付業主后的運行使用。某高校基建項目由于參建單位眾多,投資金額巨大,涉及項目質量、進度、投資、安全、合同、人員、風險等多方面,因此采用代建制項目管理方式,其中牽涉到多種設備系統的安裝調試與驗收工作,極為復雜。

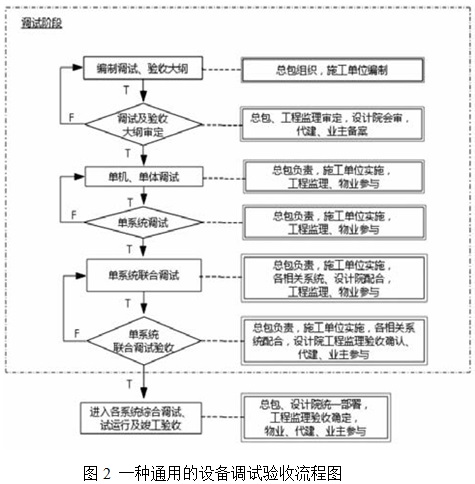

      提出一種在設備安裝完成后,系統調試、驗收直至移交業主或物業公司階段中使用的,適用于所有設備系統的通用管理模式,旨在簡化管理流程、明確職責并提高管理效率。該模式的調試驗收流程,如圖2所示,共分為7個步驟:
      (1)編制設備的調試、驗收大綱:由總包組織,施工單位編制。
      (2)審定調試、驗收大綱:由總包、工程監理審定,設計院會審,代建、業主備案。
      (3)單機、單體調試:是指某一個單體里面或單臺設備的調試,僅與設備本身相關。如,消防系統中食堂噴淋水系統調試。由總包負責,施工單位實施,工程監理與物業參與。
      (4)單系統調試:單個系統自己進行的設備調試和運行,包含單個系統所有設備的聯合運行(含空載和帶負荷運行)、調試,包括與其他相關系統的輸入/輸出信號的調試檢查,但實際不涉及相關系統。比如,消防系統的調試,它只調試消防系統本身的設備,以及檢測與其他相關系統的輸入/輸出信號的有無。由總包負責,施工單位實施,工程監理與物業參與。
      (5)單系統聯合調試:單個系統除了自己系統內的設備進行運行調試外,其他相關的系統均同時配合參與調試。比如,消防系統調試時,其他相關的防排煙系統(排煙風機、正壓風機、防火閥、排煙閥等)、防火卷簾、電梯、應急照明、非消防電源切換、消防廣播等參與聯動調試。由總包負責,施工單位實施,各相關系統、設計院配合,工程監理與物業參與。
      (6)單系統聯合調試驗收:由總包負責,施工單位實施,各相關系統配合,工程監理、設計院驗收確認,代建、物業參與。
      (7)各系統綜合調試,試運行及竣工驗收:各系統綜合調試,是指各個系統根據自己實際負載需求同時運行、調試。主要是為了驗證各系統共同運行時,是否存在沖突和聯動的可靠性。由總包、設計院統一部署,工程監理驗收確認,物業、代建、業主參與。

      三、典型應用案例
      某高;üこ添椖客顿Y金額約為人民幣12億元,其特點是:建筑單體多,風格多樣,功能齊全,相應的設備系統種類繁多。工程實施項目建設代建制管理,通過對工程的總管理、總協調、總控制,確保工程的投資、質量、進度滿足合同雙方約定的要求,實現整個建設過程文明施工不擾民、科學管理保安全的建設目標。

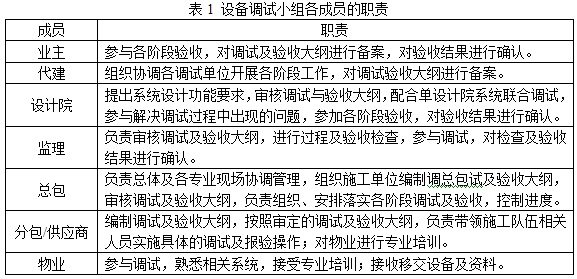

      代建管理中的設備管理方面,除了前期階段的設備調研、選型、招投標采購、安裝等,在中后期階段對各設備系統進行了嚴格的調試和驗收,主要包括以下系統:地源熱泵系統;冷水機組;鍋爐系統;消防系統;電梯;供電系統;BA(Building Automation樓宇設備自控)系統;弱電系統;泳池系統;各建筑單體的水、電、風等。各系統按照圖2所示的設備調試驗收流程圖進行調試,整個調試小組由業主、代建、設計院、監理、總包、分包及物業組成。設備調試小組成員的職責,見表1。

      目前項目已基本完成竣工驗收,采用該設備管理模式,管理流程清晰,職責明確,效率較高,各設備系統達到了設計院設計的功能要求和預期效果,滿足了業主的需要。
      四、結語
    代建制是工程項目管理機制改革的重大進步,設備管理是工程項目管理中的一個重要組成部分。本文提出了一種代建制下大型工程項目的設備管理模式,并將該模式用于某高;椖,取得了較好的實施效果,可作為適用于各類工程或生產項目的一種通用設備管理模式。
      作者:李民  上海久創建設管理有限公司
